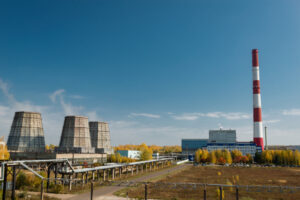

За полвека станция выработала более 49 млрд кВт*ч электрической энергии и отпустила потребителям 31 млн Гкал тепла.

Крупный объект тепловой генерации в городе Благовещенске строился в связке с Башкирским биохимическим комбинатом. ТЭЦ понадобилась для обеспечения нового производства промышленным паром и электроэнергией. Поэтому пуск обоих объектов состоялся в 1975 году, а станция до 1992 года называлась ТЭЦ Башкирского биохимкомбината.

Строительные работы начались в 1973 году, через год была образована дирекция строящейся ТЭЦ под руководством Юлия Троцковского. Станцию построили в рекордно короткие сроки — всего за три года, что стало значительным успехом для того времени. Осенью 1975 года ввели в эксплуатацию водогрейную котельную с котлами ГМ-50 и ПТВМ-100. Летом 1976 года состоялся пуск энергетического котла БКЗ-420-140 НГМ и турбины ПТ-60-130/13. К 1978 году включили в работу ещё один энергоблок с аналогичным оборудованием и установленная электрическая мощность ТЭЦ достигла 120 МВт.

За всем этим стояла огромная работа строителей, монтажников и энергетиков, приехавших сюда из предприятий башкирской энергосистемы и многих регионов Советского Союза. Им приходилось не просто. Трудились сутками с перерывами только на приём пищи и сон, жить приходилось в вагончиках, так как жилищное строительство шло с большим опозданием, а транспорта для перевозки персонала не хватало. Тем не менее, задачу энергоснабжения крупнейшего комбината в регионе успешно решили.

В последующие годы коллектив ТЭЦ обеспечивал надёжную и качественную работу оборудования. В 1986 году состоялся пуск паровой турбины ПТ-80-100-130/13 (взамен проектной Р-50-130) и электрическая мощность ТЭЦ выросла до 200 МВт.

В дальнейшем на технико-экономических показателях ТЭЦ положительно отразился ввод в эксплуатацию в Благовещенске крупного предприятия по производству терефталевой кислоты и полиэтилентерефталата. Острый пар давлением 13 МПа от станции до этого потребителя доставляется по уникальному для республики паропроводу высокого давления, протяженность которой составляет более 6 км. Также предприятие химической промышленности потребляет тепло в виде отборного пара с давлением 1,4 МПа.

В 2006-2007 годах на Приуфимской ТЭЦ внедрили систему автоматического регулирования частоты и мощности на базе ПТК «Овация». Позже это позволило ТЭЦ одной из первых среди станций с поперечными связями ОЭС Урала войти в число исполнителей услуг по нормированному первичному регулированию частоты (НПРЧ) в ЕЭС России.

В 2013 году на ТЭЦ реконструировали турбину ПТ-80/100-130/13 с увеличением её мощности на 10 МВт и перемаркировкой в ПТ-90/100-130/16. В результате установленная мощность станции выросла с 200 до 210 МВт. Полностью автоматизировали промежуточную насосную станцию второго подъёма и насосную станцию ливнёвых вод.

С 1 апреля 2015 года в состав Приуфимской ТЭЦ, филиала ООО «БГК», в качестве производственной площадки вошла Павловская ГЭС.

В 2016 году в рамках инвестпрограммы проведена замена трубопроводов подачи речной воды от реки Белой до ПНС-2 с выносом из жилой зоны города Благовещенска.

В 2020 году внедрена система обнаружения загазованности в помещениях аммиачной установки и склада реагентов химического цеха.

2021 году по инвестпрограмме существенно обновлена водоподготовительная установка (ВПУ) — запущен новый узел водоподготовки с технологией мембранной очистки воды (обратный осмос) и электродеионизацией. В результате значительно снизились производственные риски за счёт минимизации использования опасных химических реагентов — серной кислоты и едкого натра, повысились качество подготовленной воды и надёжность работы ВПУ.

В 2023 году выполнено техперевооружение турбогенератора ТВФ-63-2 ст. № 2 с заменой обмотки статора и ротора с применением изоляции с повышенным коэффициентом теплопроводности. На паровом котле БКЗ-420-140 НГМ ст. № 3 модернизированы системы технологических защит и блокировок, автоматического управления горелками, технологических сигнализаций и дистанционного управления.

В 2026 году стартует активная фаза модернизации паровой турбины № 2 Приуфимской ТЭЦ в рамках программы КОМмод: Башкирская генерирующая компания запланировала комплексную замену паровой турбины ПТ-60-130/13 на аналогичное новое оборудование без изменения установленной мощности. Инвестиционный проект направлен на улучшение экономической эффективности турбоустановки, продление её эксплуатационного ресурса и обеспечение надёжной и безаварийной работы.
