Системный оператор и ТГК-1 внедрили дистанционное управление мощностью Верхне-Туломской ГЭС-12 в Мурманской области
Филиал АО «СО ЕЭС» Кольское РДУ (осуществляет оперативно-диспетчерское управление энергосистемой Мурманской области) и ПАО «ТГК-1» совместно ввели в промышленную эксплуатацию технологию доведения плановой мощности из Кольского РДУ на Верхне-Туломскую ГЭС-12 установленной мощностью 300 МВт.
Указанная технология позволяет доводить до органов управления гидроагрегатами ГЭС плановое значение нагрузки, рассчитываемое Системным оператором на балансирующем рынке на каждый час в зависимости от режима работы энергосистемы, и в автоматическом режиме без участия персонала применять его.
На электростанциях, не подключенных к системе доведения плановой мощности (СДПМ), доведение планового диспетчерского графика осуществляется путем отправки его оперативному персоналу станции. Автоматизация процесса позволяет повысить скорость и надежность доведения планового диспетчерского графика и диспетчерских команд на изменение плановой мощности до ГЭС.
В процессе реализации проекта специалистами Кольского РДУ разработан план-график реализации организационно-технических мероприятий, определены общие технические решения, на основе которых специалистами ПАО «ТГК-1» с участием Кольского РДУ разработана необходимая рабочая документация по реализации проекта. Для подключения Верхне-Туломской ГЭС-12 разработано и внедрено специальное программное обеспечение, обеспечивающее связь серверов СДПМ Кольского РДУ с верхним уровнем АСУ ТП гидроэлектростанции.
Верхне-Туломская ГЭС-12 стала четвертой гидроэлектростанцией в энергосистеме Мурманской области, на которой внедрена технология доведения плановой мощности из Кольского РДУ. Впервые такое решение в энергосистеме региона было внедрено в марте 2023 года на Серебрянской ГЭС-15, затем аналогичные проекты реализованы на Нива ГЭС-3 и Княжегубской ГЭС-11. В планах внедрение аналогичной технологии на Серебрянской ГЭС-16 и Верхне-Териберской ГЭС-18.
Информация о технологии СДПМ
Цифровая Система доведения плановой мощности обеспечивает автоматическое дистанционное доведение плановых заданий на загрузку генераторов электростанций в процессе оперативно-диспетчерского управления энергосистемой. Внедряется в диспетчерских центрах Системного оператора с 2016 года, когда в отрасли стартовал совместный пилотный проект Системного оператора и компании «РусГидро» по доведению плановой мощности до систем группового регулирования активной мощности гидроэлектростанций. В 2020 году по результатам пилотного проекта новая технология была рекомендована к применению и тиражированию в ЕЭС России. Первый в ЕЭС России проект доведения плановой мощности на тепловой электростанции был реализован в 2022 году в ОЭС Урала на Уфимской ТЭЦ-4.
Среди результатов внедрения СДПМ ― существенное повышение надежности и оперативности передачи планового диспетчерского графика, задания плановой мощности и диспетчерских команд до систем технологического управления электростанций, создание технологической основы для внутричасового планирования и автоматизации третичного регулирования частоты в ЕЭС России, которое используется для восстановления резервов первичного и вторичного регулирования, а также оказания взаимопомощи энергосистемам по обеспечению вторичного регулирования, то есть восстановлению частоты и плановых перетоков мощности.

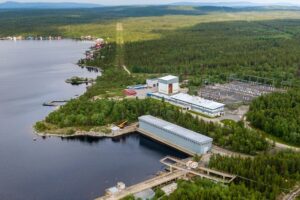

Фото Верхне-Туломской ГЭС предоставлено пресс-службой ПАО «ТГК-1»
